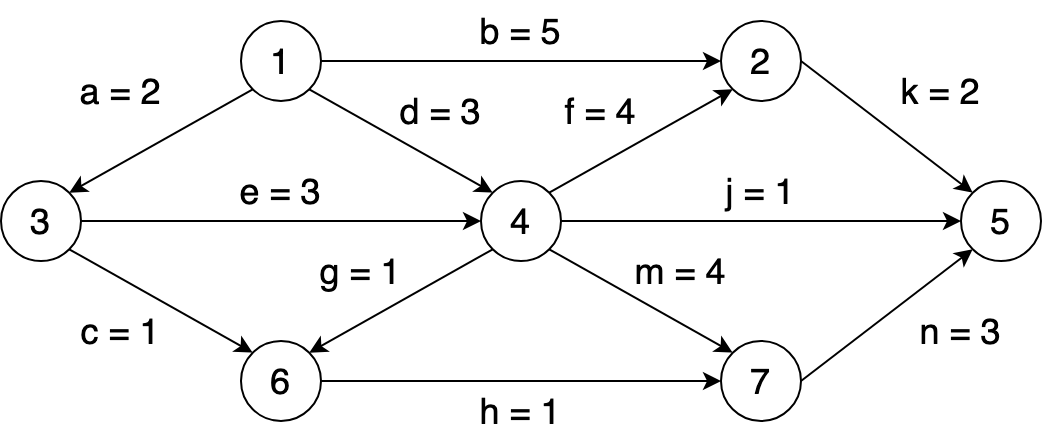

AOE 网,描述 12 个工程活动及持续时间

q42 question figure 1

(1) 完成该工程的最短时间是多少?哪些是关键活动?

(2) 若以最短时间完成工程,则与活动 e 同时进行的活动可能有哪些?

(3) 时间余量最大的活动是哪个?其时间余量是多少?

(4) 假设工程从时刻 0 启动,因某种原因,活动 b 在时刻 6 开始,为保证工程不延期,在其它活动持续时间保持不变的情况下,b 的持续时间最多是多少?若不改变 b 的持续时间,则压缩哪个活动的持续时间也能保证工程不延期?
